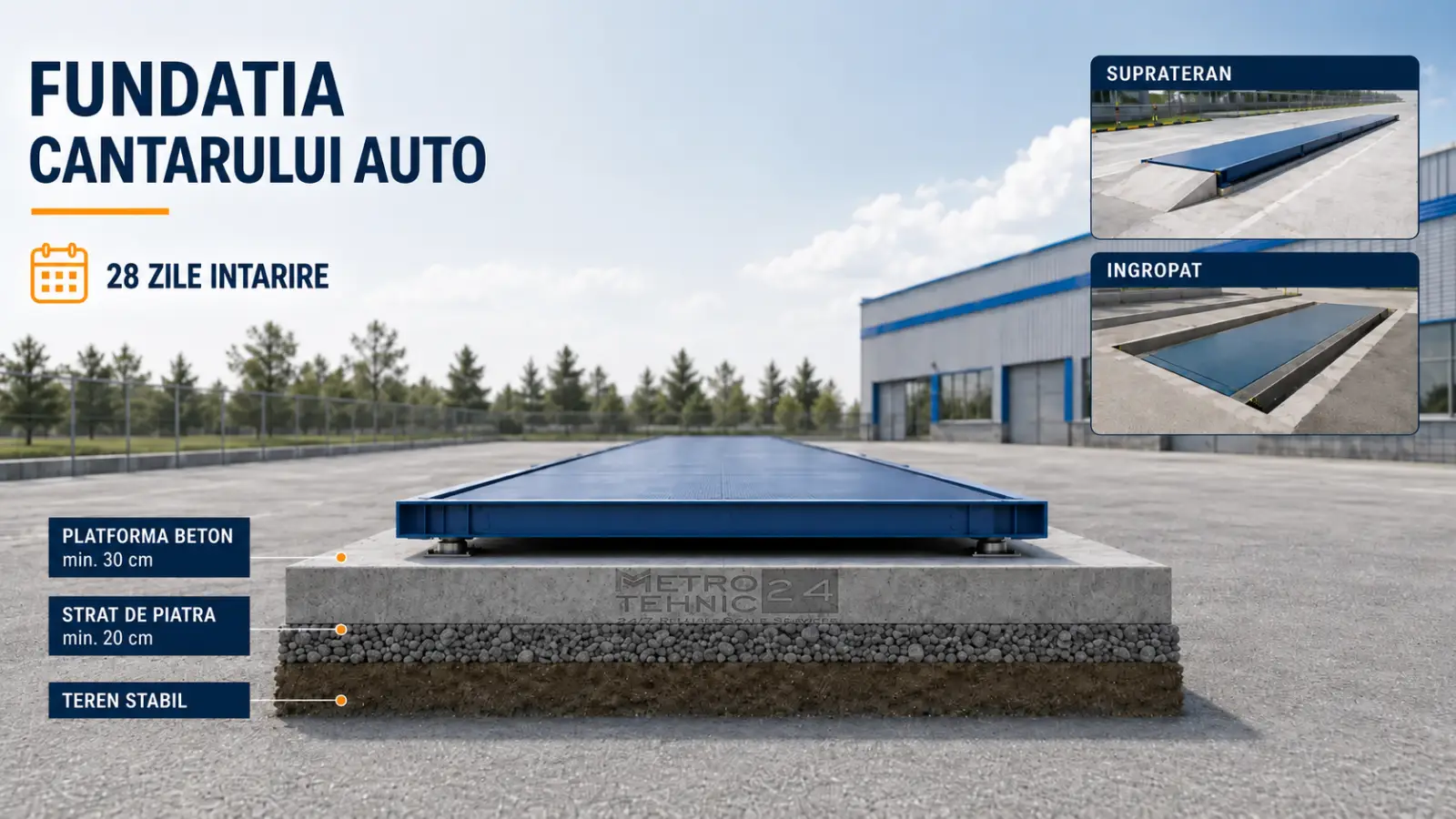

Fundatia Cantarului Auto: Ghid Practic de Constructie, Verificari si Probleme Frecvente
Fundatia unui cantar auto nu este doar o placa de beton turnata sub platforma. Este partea care tine cantarul drept, stabil si pregatit sa cantareasca corect ani la rand. Daca fundatia este facuta gresit, chiar si un cantar nou poate incepe sa arate diferente de greutate, sa nu mai repete corect sau sa aiba probleme la verificarea metrologica. In acest ghid explicam pe intelesul tuturor cum se pregateste fundatia, ce trebuie verificat pe santier, ce greseli apar des si ce semne arata ca fundatia incepe sa afecteze cantarul.
Cuprins
- De ce conteaza fundatia pentru precizia cantarului
- Tipuri de fundatie: supraterana si ingropata
- Date tehnice importante pentru fundatia unui cantar auto
- Cum se face corect fundatia, pas cu pas
- Cele mai frecvente greseli la constructia fundatiei
- Semne ca fundatia are probleme
- Mituri despre fundatia cantarului auto
- Intretinerea fundatiei pe termen lung
- Intrebari frecvente
De Ce Conteaza Fundatia pentru Precizia Cantarului
Un cantar auto masoara greutatea prin celule de sarcina montate sub platforma. Pe scurt, aceste celule sunt piesele care preiau greutatea camionului si o transforma intr-un semnal transmis catre indicatorul de greutate. Indicatorul aduna semnalele si afiseaza greutatea totala.
Pentru ca masurarea sa fie corecta, platforma trebuie sa stea stabil, drept si sa apese corect pe fiecare punct de sprijin. Daca un colt al fundatiei coboara, daca betonul este inclinat sau daca apa si inghetul misca terenul de sub cantar, celulele nu mai lucreaza egal. Unele primesc mai multa greutate, altele mai putina, iar cantarul poate incepe sa arate diferente.
Nu inseamna ca apar mereu erori foarte mari si vizibile din prima zi. De multe ori, problema se vede prin diferente de 20, 40 sau 80 kg la cantariri repetate ale aceluiasi camion. Uneori diferenta apare doar cand camionul intra din alta directie, cand se opreste mai in fata sau mai in spate pe platforma, ori cand temperatura se schimba mult intre dimineata si dupa-amiaza.
Fundatia are si rolul de a prelua greutati mari, repetate zilnic. Un cantar auto de 60 tone poate primi zeci sau sute de camioane pe zi. Fiecare trecere inseamna apasare, vibratii, franare, pornire si uneori socuri mecanice. Daca terenul de dedesubt nu este bine compactat, iar betonul nu este bine facut, fundatia poate crapa sau se poate tasa in timp.
Un cantar bun are nevoie de o fundatie buna. Platforma, celulele de sarcina si indicatorul pot fi de calitate, dar daca baza pe care stau nu este dreapta si stabila, precizia va avea de suferit. Fundatia nu corecteaza cantarul, dar il ajuta sa lucreze in conditii corecte.
De aceea, fundatia nu trebuie tratata ca o lucrare secundara. Ea trebuie facuta dupa planul producatorului, cu materiale potrivite si cu verificari simple, dar importante: dimensiuni, nivel, compactare, beton, drenaj si timp suficient pentru intarirea betonului.
Tipuri de Fundatie: Supraterana si Ingropata
Inainte sa incepi sapatura sau sa comanzi materiale, trebuie aleasa varianta de instalare. Cele mai folosite variante sunt cantarul suprateran si cantarul ingropat. Alegerea influenteaza costul, spatiul necesar, modul de acces al camioanelor si usurinta cu care se face service-ul.
Cantar suprateran
- Fundatia este mai simpla decat la varianta ingropata
- De obicei are nevoie de rampe de acces
- Service-ul si inspectia se fac mai usor
- Costul de constructie este, in general, mai mic
- Este potrivit pentru zone unde apa poate fi o problema
- Riscul de acumulare a apei sub platforma este mai redus
Cantar ingropat
- Platforma ajunge la nivelul carosabilului
- Camioanele pot intra mai usor, fara rampe lungi
- Are nevoie de sapatura mai adanca
- Drenajul este obligatoriu si trebuie facut corect
- Constructia este mai complexa si mai scumpa
- Service-ul poate fi mai dificil, pentru ca accesul sub platforma este limitat
In multe aplicatii din Romania, cum ar fi cariere, balastiere, silozuri, ferme mari sau platforme logistice, se alege des varianta supraterana. Motivul este simplu: se construieste mai usor, costa mai putin si permite acces mai bun la celulele de sarcina, cabluri si cutia de conexiuni.
Varianta ingropata este utila atunci cand fluxul de trafic trebuie sa fie rapid, cand spatiul de manevra este limitat sau cand se doreste ca platforma cantarului sa fie la acelasi nivel cu drumul. Totusi, la varianta ingropata trebuie acordata atentie mare apei. Daca groapa cantarului strange apa dupa ploaie, apar in timp probleme la cabluri, celule de sarcina si structura metalica.
Date Tehnice Importante pentru Fundatia unui Cantar Auto
Datele de mai jos sunt orientative si te ajuta sa intelegi ce trebuie urmarit pe santier. Documentul de baza ramane intotdeauna planul de fundatie primit de la producatorul cantarului sau de la firma care instaleaza echipamentul. Fiecare model poate avea cote, zone de sprijin si detalii diferite.
| Ce se verifica | Valoare recomandata | Ce se poate intampla daca nu se respecta |
|---|---|---|
| Clasa betonului | C20/25 minim; recomandat C25/30 pentru o lucrare mai sigura | Betonul poate crapa mai repede sau se poate uza in zonele de sprijin |
| Grosimea placii | De regula 250-300 mm pentru cantare de 30-60t, in functie de proiect | Placa poate lucra prea mult sub greutate si poate afecta repetabilitatea |
| Armarea | Conform proiectului; frecvent se folosesc bare de minimum Ø12 la distante corect stabilite | Pot aparea fisuri, miscari ale betonului sau slabirea zonelor de sprijin |
| Planeitatea suprafetei | Abatere mica, de regula in jur de ±2 mm pe 3 metri, verificata cu dreptar si nivela | Platforma nu sta corect, iar celulele de sarcina pot lucra dezechilibrat |
| Rezistenta betonului | Beton cu rezistenta potrivita proiectului, verificata prin documentele de livrare | Zonele solicitate se pot deforma sau deteriora in timp |
| Terenul de fundare | Teren stabil, verificat de preferat printr-o evaluare geotehnica simpla | Fundatia se poate tasa diferit de la un capat la altul |
| Stratul de balast compactat | Minimum 20 cm, pus in straturi si compactat bine | Fundatia poate cobori dupa primele luni de utilizare |
| Timpul de intarire a betonului | Minimum 28 de zile inainte de montaj si utilizare normala | Betonul poate ramane deformat si pot aparea erori greu de corectat |
| Drenajul | Obligatoriu la varianta ingropata; recomandat si la varianta supraterana | Apa poate afecta cablurile, celulele de sarcina si zonele metalice |
| Panta pentru scurgerea apei | Minimum 1% spre exterior, acolo unde proiectul permite | Apa ramane langa cantar, iar iarna poate ingheta si misca elementele |
Este important de inteles ca aceste valori nu inlocuiesc proiectul tehnic. Ele sunt repere utile pentru beneficiar, constructor sau persoana care coordoneaza lucrarea. Pentru un cantar folosit in tranzactii comerciale, fundatia trebuie sa permita verificarea metrologica si functionarea stabila in timp.
Cum se Face Corect Fundatia Unui Cantar Auto, Pas cu Pas
Aceasta sectiune este gandita pentru clientul care vrea sa inteleaga lucrarea si sa urmareasca santierul. Nu recomandam sa se faca fundatia fara planul producatorului, fara un constructor priceput si fara respectarea cotelor. Totusi, este foarte util sa stii ce se intampla in fiecare etapa, ca sa poti observa din timp greselile.
Pasul 1: Verificarea terenului si pregatirea planului
Primul pas este alegerea locului unde se va monta cantarul. Zona trebuie sa permita intrarea si iesirea camioanelor in siguranta, fara viraje fortate direct pe platforma si fara franari puternice pe cantar. De asemenea, trebuie verificat daca apa se strange in zona respectiva dupa ploi.
Ideal este sa se faca o verificare simpla a terenului. Nu trebuie sa fie mereu o lucrare complicata, dar este bine sa stii daca sub fundatie exista umplutura, argila moale, pamant instabil sau apa aproape de suprafata. Daca terenul este slab, problema trebuie rezolvata inainte de turnarea betonului, nu dupa montarea cantarului.
Producatorul sau furnizorul cantarului trebuie sa ofere un plan de fundatie pentru modelul ales. In acest plan apar dimensiunile, cotele de nivel, pozitia zonelor de sprijin, eventualul gol de inspectie, traseele pentru cabluri si detaliile principale de constructie. Constructorul trebuie sa lucreze dupa acest plan, nu dupa o schita aproximativa.
Pasul 2: Sapatura si pregatirea patului de fundare
- Se marcheaza pozitia fundatiei conform planului, cu atentie la lungime, latime si alinierea fata de drumul de acces.
- Se sapa pana la cota ceruta in proiect, lasand loc pentru stratul de balast si pentru placa de beton.
- Daca se gasesc zone moi, pamant vegetal, umplutura proaspata sau materiale instabile, acestea se indeparteaza pana la un strat bun.
- Se pune balastul in straturi, nu tot deodata. Fiecare strat trebuie intins si compactat.
- Compactarea se face mecanic, cu placa vibratoare sau utilaj potrivit, in functie de dimensiunea lucrarii.
- Daca proiectul cere, se toarna un strat subtire de beton de egalizare, care ajuta la asezarea corecta a armaturii.
O fundatie buna incepe de sub beton. Multi se concentreaza doar pe placa finala, dar terenul si balastul sunt la fel de importante. Betonul poate fi bun, dar daca sta pe un strat slab, intreaga lucrare va lucra in timp.
Pasul 3: Cofrajul, armarea si traseele pentru cabluri
Cofrajul este forma in care se toarna betonul. El trebuie sa fie drept, fix si suficient de rezistent ca sa nu se miste in timpul turnarii. Daca se misca, dimensiunile finale ale fundatiei pot iesi gresite.
Armarea se face conform planului. In practica, aceasta inseamna bare de otel sau plase de armatura asezate la distante corecte si ridicate de pe sol cu distantieri. Armatura nu trebuie sa stea direct pe pamant sau lipita de marginea cofrajului. Ea trebuie sa fie inglobata in beton, ca sa lucreze corect si sa fie protejata.
Inainte de turnare trebuie pregatite si traseele pentru cabluri. De obicei, cablurile de la celulele de sarcina trebuie sa ajunga protejate pana la cutia de conexiuni si apoi catre indicator. Daca se uita aceste tuburi sau sunt puse gresit, dupa turnare reparatia devine dificila si urata.
La cantarele ingropate sau la modelele care au gol de inspectie, acesta trebuie cofrat cu atentie. Peretii trebuie sa fie drepti, zona sa permita acces pentru service, iar drenajul trebuie gandit inainte de turnare. Nu este suficient sa existe o gaura sub platforma; aceasta trebuie sa ramana uscata si accesibila.
Pasul 4: Turnarea betonului
Pentru fundatia unui cantar auto este recomandat beton comandat de la statie, cu documente de livrare. Betonul facut pe santier, "la betoniera", poate avea diferente mari de la o sarja la alta. La o lucrare simpla poate parea acceptabil, dar la un cantar auto aceste diferente pot duce la fisuri, rezistenta slaba si uzura mai rapida.
- Betonul se toarna cat mai continuu, fara pauze lungi intre zone.
- Se vibreaza sau se compacteaza conform practicii de constructii, ca sa nu ramana goluri in beton.
- Suprafata se aduce la cota ceruta in plan si se verifica nivelul cat betonul este inca lucrabil.
- Zonele unde vor sta elementele de sprijin trebuie lucrate cu atentie, pentru ca acolo se transmite greutatea.
- Dupa turnare, betonul trebuie protejat de soare puternic, vant, ploaie abundenta sau inghet.
In primele zile, betonul are nevoie de umiditate si protectie. Daca se usuca prea repede la suprafata, pot aparea fisuri fine. Daca se toarna pe frig fara masuri speciale, betonul poate sa nu se intareasca asa cum trebuie. De aceea, momentul turnarii se alege cu atentie, mai ales iarna sau vara in zile foarte calde.
Pasul 5: Asteptarea celor 28 de zile si verificarile finale
Betonul nu ajunge la rezistenta finala imediat dupa turnare. Chiar daca dupa cateva zile pare tare, in interior procesul continua. Pentru un cantar auto, recomandarea corecta este sa se astepte minimum 28 de zile inainte de montarea platformei si de utilizarea normala.
Graba in aceasta etapa este una dintre cele mai scumpe greseli. Daca platforma se monteaza prea repede, betonul poate lucra in continuare sub greutate. In timp, apar tasari, inclinari fine sau zone care nu mai sustin corect cantarul.
Inainte de montarea platformei, se verifica urmatoarele:
- Suprafata este dreapta si respecta tolerantele cerute in plan.
- Lungimea, latimea si pozitia zonelor de sprijin corespund cu planul producatorului.
- Nu exista fisuri mari, colturi rupte sau zone de beton slab.
- Tuburile pentru cabluri sunt libere si ajung in locurile corecte.
- Drenajul functioneaza, mai ales la cantarele ingropate.
- Zona din jur permite scurgerea apei si nu directioneaza apa spre cantar.
- Rampele, daca exista, sunt aliniate corect cu platforma si nu forteaza intrarea camionului.
Ideea de baza: greutatea camionului si greutatea cantarului se transmit prin fundatie catre teren. Daca terenul este uniform si bine compactat, incarcarea se distribuie corect. Daca o zona este moale, acea zona poate cobori in timp.
Exemplu practic: un cantar auto de 60 tone cu platforma de 18 m x 3 m are o suprafata mare de sprijin. Pe hartie, presiunea medie pe teren nu pare mare. Problema apare atunci cand terenul nu este la fel peste tot: un colt poate fi pe pamant tare, altul pe umplutura slaba. Atunci fundatia nu coboara uniform.
Ce trebuie retinut: nu doar greutatea maxima conteaza, ci si uniformitatea terenului. O verificare simpla inainte de turnare poate preveni reparatii scumpe dupa montarea cantarului.
Cele Mai Frecvente Greseli la Constructia Fundatiei
In practica, multe probleme ale cantarelor auto nu pornesc de la indicator sau de la soft, ci de la lucrari facute in graba la fundatie. Mai jos sunt greselile pe care merita sa le eviti inca de la inceput.
1. Beton facut pe santier in loc de beton comandat de la statie
Betonul preparat pe santier poate iesi diferit de la o amestecare la alta. Uneori are prea multa apa, alteori prea putin ciment sau agregate nepotrivite. Rezultatul poate fi o fundatie care crapa, absoarbe apa sau se uzeaza repede in zonele de sprijin. Pentru un cantar auto, foloseste beton livrat cu documente, conform clasei cerute in proiect.
2. Montarea platformei inainte ca betonul sa se intareasca suficient
Este tentant sa montezi cantarul repede, mai ales cand activitatea depinde de el. Totusi, betonul are nevoie de timp. Cele 28 de zile nu sunt o formalitate. Daca se monteaza platforma prea devreme, fundatia poate continua sa lucreze sub greutate, iar problemele apar dupa cateva saptamani sau luni.
3. Fundatie facuta exact cat platforma, fara margini de siguranta
O greseala des intalnita este sa se faca fundatia la aceeasi latime cu platforma. In realitate, zonele de sprijin si marginile trebuie sa aiba beton suficient in jur. De multe ori se lasa 30 cm in plus, dar dimensiunea corecta se ia din plan. Daca marginea este prea aproape de punctul de sprijin, betonul poate crapa sau se poate slabi in timp.
4. Lipsa drenajului sau scurgere slaba a apei
Apa este una dintre cele mai mari probleme pentru un cantar auto. Daca ramane sub platforma, poate afecta cablurile, cutia de conexiuni, celulele de sarcina si structura metalica. Iarna, apa poate ingheta si poate produce miscari mici, dar suficiente pentru a influenta cantarul. La cantarele ingropate, drenajul nu este optional.
5. Teren necompactat sau umplutura neverificata
Daca fundatia se face pe pamant adus recent, pe umplutura sau pe teren moale, exista risc mare de tasare. Problema nu apare neaparat in prima zi. Poate aparea dupa cateva luni, cand camioanele trec zilnic peste cantar. O diferenta de cativa milimetri intre capete sau intre colturi poate produce diferente vizibile la cantarire.
6. Trasee de cablu uitate sau montate gresit
Cablurile celulelor de sarcina trebuie protejate si trase prin tuburi. Daca tuburile lipsesc, sunt infundate sau ies in locuri gresite, montajul devine mai dificil, iar cablurile pot ajunge expuse la apa, lovituri sau rozatoare. Este mult mai simplu sa pregatesti corect aceste trasee inainte de turnare decat sa spargi betonul dupa.
7. Rampe facute prea scurte sau prost aliniate
La cantarele supraterane, rampele sunt foarte importante. Daca sunt prea abrupte, camionul poate lovi platforma sau poate urca fortat. Daca nu sunt aliniate, apar socuri la intrarea pe cantar. Aceste socuri nu afecteaza doar confortul, ci pot solicita platforma si punctele de sprijin.
Semne Ca Fundatia Ta Are Probleme
Daca ai deja un cantar instalat, anumite simptome pot indica faptul ca fundatia trebuie verificata. Nu inseamna automat ca fundatia este vinovata, dar este unul dintre primele lucruri care trebuie analizate, mai ales daca problemele se repeta.
| Ce observi | Cat de probabil este sa fie fundatia | Ce merita verificat |
|---|---|---|
| Aceeasi masina cantareste diferit dimineata si dupa-amiaza | Ridicat | Diferente de temperatura, dilatare, zone de sprijin instabile |
| Erorile sunt mai mari iarna sau dupa ploi | Ridicat | Apa sub platforma, drenaj slab, inghet in zona cantarului |
| Greutatea se schimba in functie de pozitia camionului pe platforma | Ridicat | Tasare neuniforma, platforma care nu sta corect pe toate punctele |
| Diferentele cresc treptat de la o luna la alta | Foarte ridicat | Teren care continua sa se taseze sau fundatie care lucreaza |
| Fisuri vizibile in beton sau in rampe | Semnificativ | Miscari ale fundatiei, armare insuficienta, apa sau inghet |
| Apa ramane in groapa de inspectie sau sub platforma | Mediu | Drenaj infundat, pante gresite, risc pentru cabluri si celule |
| Platforma produce zgomote sau vibratii la intrarea camionului | Mediu | Reazeme slabite, limitatoare dereglate, posibile probleme mecanice |
Mituri despre Fundatia Cantarului Auto
Intretinerea Fundatiei pe Termen Lung
O fundatie facuta corect nu are nevoie de interventii complicate, dar trebuie verificata periodic. Inspectiile simple ajuta la identificarea problemelor inainte ca acestea sa afecteze serios cantarul.
- O data pe an: verifica vizual betonul, rampele si marginile fundatiei. Cauta fisuri noi, bucati sarite, zone sfaramicioase sau urme de apa.
- O data pe an: verifica scurgerile si drenajul. Daca apa ramane in zona cantarului, problema trebuie rezolvata.
- O data pe an: inspecteaza zona de sub platforma, daca accesul permite. Cauta apa stagnanta, noroi, cabluri deteriorate sau urme de coroziune.
- La 3-5 ani: cere o verificare mai atenta a planeitatii si a modului in care platforma sta pe punctele de sprijin.
- Dupa inundatii, lucrari langa cantar sau socuri puternice: fa o inspectie inainte de a continua utilizarea intensiva.
- Daca apar diferente la cantarire: verifica fundatia si partea mecanica inainte sa presupui ca problema este doar din calibrare.
Este bine sa pastrezi documentele fundatiei: planul de executie, documentele betonului, poze din timpul lucrarii si eventualele procese verbale. Acestea pot fi utile la service, la garantie, la verificari metrologice sau atunci cand vrei sa demonstrezi cum a fost facuta lucrarea.
O alta regula simpla este sa pastrezi zona din jurul cantarului curata. Noroiul, pietrisul adunat langa platforma, apa blocata la capete sau loviturile repetate in rampe pot afecta in timp functionarea. Un cantar auto este un echipament industrial, dar are nevoie de o zona de lucru curata si stabila.
Ai un cantar cu probleme de precizie sau pregatesti o instalare noua?
Echipa Metrotehnic24 te poate ajuta cu evaluarea fundatiei, recomandari pentru instalare, service si verificari metrologice pentru cantare auto.
Solicita o Consultatie TehnicaIntrebari Frecvente despre Fundatia Cantarului Auto
Costul depinde de tipul de instalare, dimensiunile platformei, teren, cantitatea de beton, armatura, rampe si accesul utilajelor. Pentru o instalatie supraterana standard cu platforma 18 m x 3 m, fundatia poate intra de regula intr-un interval orientativ de 10.000-20.000 RON, dar valoarea reala se stabileste dupa proiect si dupa oferta constructorului. Varianta ingropata este mai scumpa, deoarece are sapatura mai adanca, mai multa lucrare la cofraje si drenaj obligatoriu.
Lucrarile efective pot dura cateva zile pentru o echipa organizata: sapatura, pregatirea stratului de balast, armarea, cofrarea si turnarea betonului. La acestea se adauga perioada de intarire a betonului, care trebuie tratata serios. In mod normal, se asteapta minimum 28 de zile inainte de montarea platformei si utilizarea cantarului. Daca terenul este dificil, daca ploua mult sau daca este nevoie de drenaj mai complex, termenul poate creste.
In unele situatii, anumite cantare supraterane sau temporare pot fi montate pe suprafete existente, daca producatorul permite acest lucru si daca suprafata este stabila, dreapta si suficient de rezistenta. Totusi, pentru cantariri comerciale zilnice, cu camioane grele, fundatia dedicata din beton este varianta recomandata. Asfaltul si dalele pot lucra in timp, mai ales la caldura, la franari repetate sau sub incarcari mari.
Da. Daca fundatia face ca platforma sa nu stea corect sau daca greutatea este indicata diferit in functie de pozitia camionului, cantarul poate avea probleme la testele de verificare. Verificarea metrologica urmareste repetabilitatea si comportamentul cantarului in mai multe puncte. Daca fundatia este cauza, calibrarea simpla nu rezolva definitiv problema.
Producatorul sau furnizorul cantarului trebuie sa ofere planul de fundatie pentru modelul ales. Constructorul executa lucrarea conform acelui plan si conform regulilor de constructie. Beneficiarul trebuie sa se asigure ca lucrarea se face corect, iar instalatorul verifica daca fundatia permite montajul echipamentului. Daca fundatia nu respecta planul, pot aparea probleme de garantie, service sau verificare metrologica.
O fundatie proasta poate produce diferente de greutate, dispute cu furnizorii sau clientii, timp pierdut cu recalibrari repetate si costuri de service. Chiar si o diferenta de 40-60 kg pe cantarire poate conta mult daca se fac multe cantariri pe zi. In plus, daca apar probleme la verificarea metrologica, cantarul poate sa nu mai poata fi folosit legal pentru tranzactii pana la remediere.
Poti coordona lucrarea si poti urmari executia, dar este recomandat sa lucrezi cu o echipa de constructii care intelege betonul armat, compactarea si cofrarea. Planul trebuie respectat exact, iar etapele importante trebuie verificate: terenul, balastul, armatura, traseele de cablu, cotele, turnarea betonului si timpul de intarire. Daca ai dubii, este mai ieftin sa ceri o verificare inainte de turnare decat sa repari fundatia dupa montarea cantarului.
Articole recomandate
- Ghid complet achizitie cantar auto — cum alegi tipul, capacitatea si configuratia inainte de proiectarea fundatiei
- Verificare metrologica cantar auto — ce presupune verificarea, ce documente primesti si cand este necesara
- Calibrare cantar electronic — diferenta dintre calibrare si verificare metrologica, explicata simplu
